Hur lång tid tar det att bygga ett prefabricerat hus?

Innehåll

Montering av ett prefabricerat hus

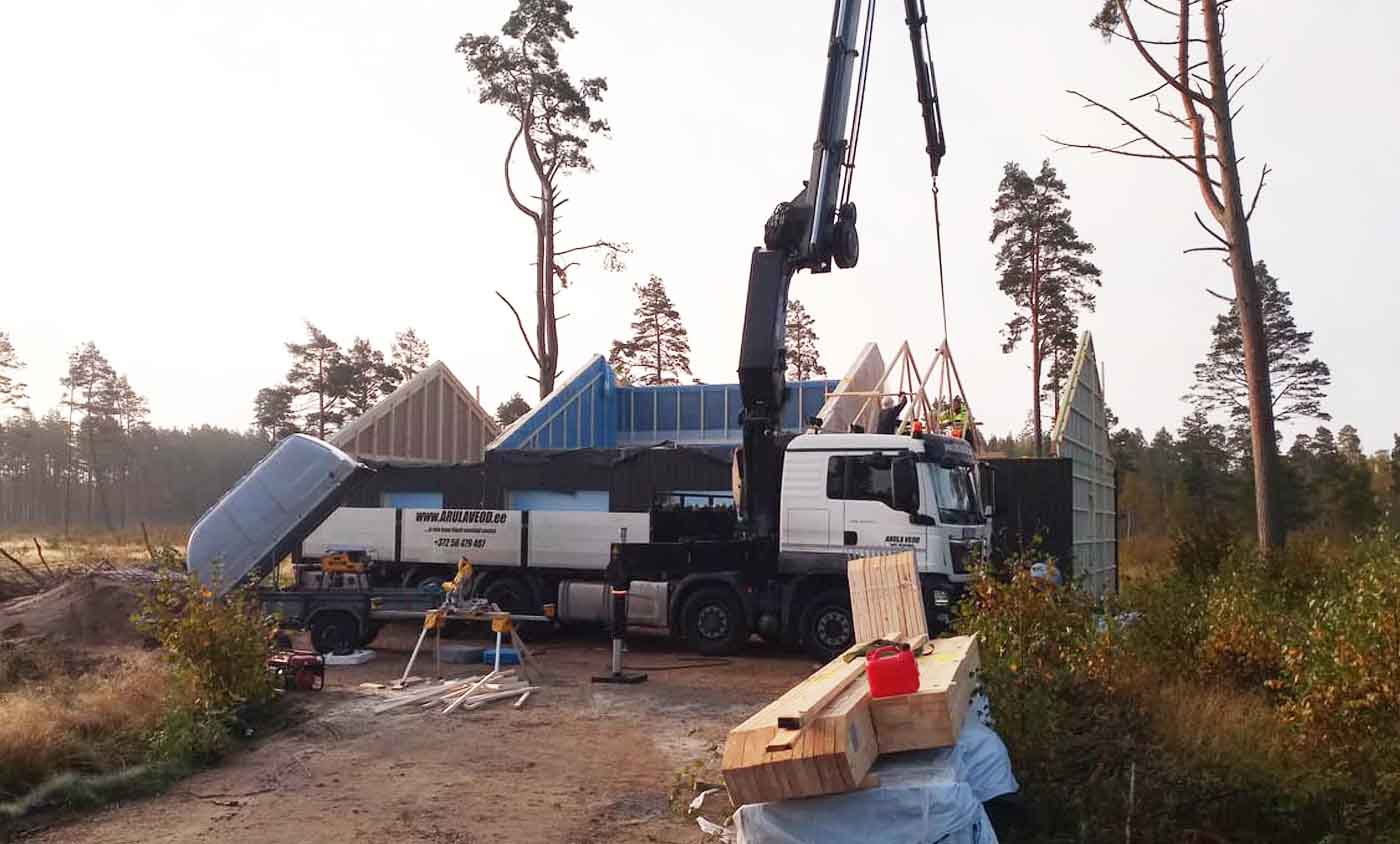

Vi börjar montera huset så fort elementen är avlastade och lyfter dem direkt från lastbilsflaket till grunden. Detta minskar krankostnaderna och behovet av lagring av elementen.

Nedan är huvudfaserna av husmontering (med tidsgränser för dessa byggfaser för montering av ett 120-160m2 hus):

Att bygga husstommen och göra den väderbeständig (11-16 arbetsdagar)

Montering av yttre och inre bärande väggelement (1 dag)
Montering av takstolar eller takpaneler (1 dag)
Justera alla monterade element och fixera dem permanent (1 dag)
Täcka taket med folie (eller OSB-skivor + takpapp), lägga till distanslister och förbereda basytan för takmaterial (2-3 dagar)
Installera fönstervattendränering, saknade utvändiga beklädnadspaneler (vid fogområden mellan väggar, mellan golv etc.) och göra fasader (3-5 dagar)
Montering av takmaterial (metalltak, takpannor, etc.) plus hängrännor och stuprör (3-5 dagar)

Fas för färdigställande av hus ”Redo för inredning” (14-20 arbetsdagar)

Montering av icke-bärande inre skiljeväggar och täckning av dem från ena sidan, lämna den andra sidan öppen för installation av vatten-, el- och andra kommunikationssystem (3-5 dagar).
Montering av bärande konstruktioner mellan golv (komplettering), täckning av konstruktioner, installation av värme- och ljudisoleringsmaterial och uppsättning av ramverket för att möjliggöra passage av nödvändiga elektriska ledningar och rör i takområdet (3-5 dagar).
Montering av bärande takkonstruktioner (komplettering), utförande av värmeisolering av taket, lutande väggar och vinden (om det är ett mansardgolv). Installera en ångspärrfilm och sätta upp en ram för takmaterial som beklädnadsskivor eller gipsskivor etc. (3-5 dagar).
*Alla installationsarbeten för kommunikation (el, ventilation, VVS, avlopp och värmesystem) ska utföras av specialister inom dessa områden, antingen anlitade av kunden eller av oss (efter överenskommelse). Alla dessa arbeten ska bedrivas parallellt med våra pågående arbeten.
Stängning av alla väggar, täckning av tak med valda material (gipsskiva, Fermacellskiva, Isotexskiva, beklädnadsskiva) (5 dagar).
Alltså, från starten av husmonteringen till fasen av ”klar för inredningsbehandling”, tar det 25-36 arbetsdagar, vilket översätts till 4-6 veckor med ett sexdagars arbetsschema. Den sista tidsfristen för slutförande av arbete och monteringsschema beror vanligtvis på takkonstruktionens komplexitet, närvaron av balkonger, takkupor, terrasser och den tid som behövs för snabb installation av el-, ventilations- och andra kommunikationssystem.
Husmonteringen utförs av vårt team av monteringsspecialister, som har lång erfarenhet av dessa typer av arbeten både i Estland och utomlands. Varje byggbesättning består av fyra till sex arbetare, utrustade med egen transport till platsen och alla nödvändiga verktyg för kvalitetsarbete. Varje team har en projektledare med ansvar för övergripande arbetsorganisation, dokumentation (byggnadsarbeten, arbetsdagböcker), kundkommunikation och kvalitetssäkring av arbetet. För projekt utomlands väljs en projektledare som talar det lokala språket för att underlätta kommunikationen med kunden (t.ex. finska i Finland, engelska i Sverige, Norge, Danmark).

Betalning för husmonteringsarbeten baseras på ett fast pris och ändras inte på grund av eventuell extra tid eller material som behövs för monteringsarbeten (såvida inte projektet ändras under arbetets gång).
